経営体 北友南地区 41工区

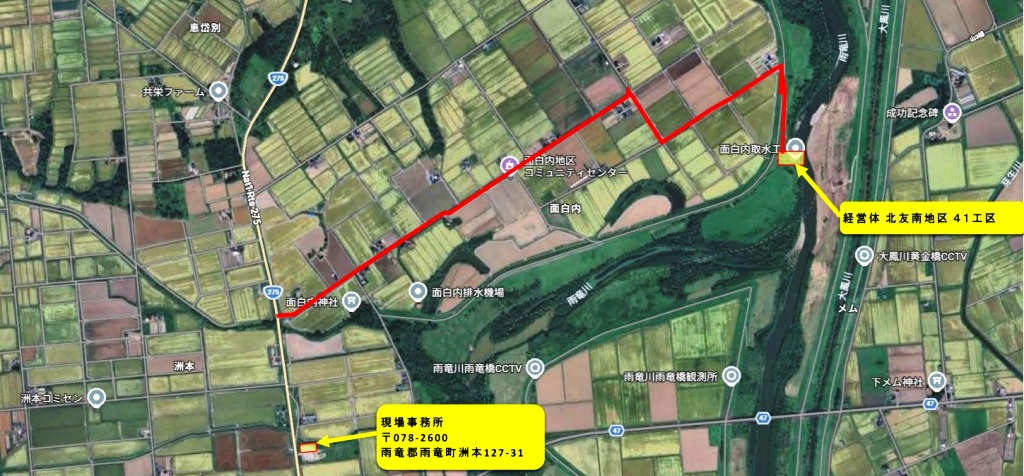

施工場所

雨竜町

工  期

令和8年3月30日-令和9年3月19日

工事内容

区画整理附帯工  1式
発 注 者

空知総合振興局

請 負 者

三鉱建設株式会社

工事現場

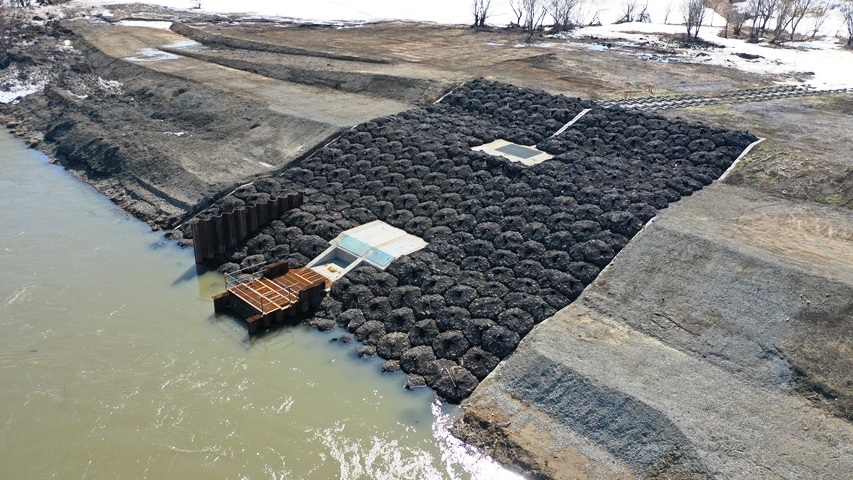

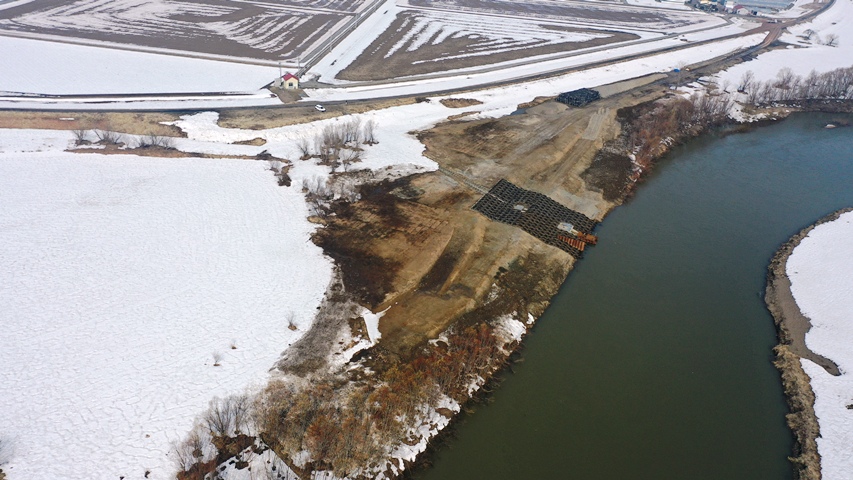

着工前

現場状況報告
4月

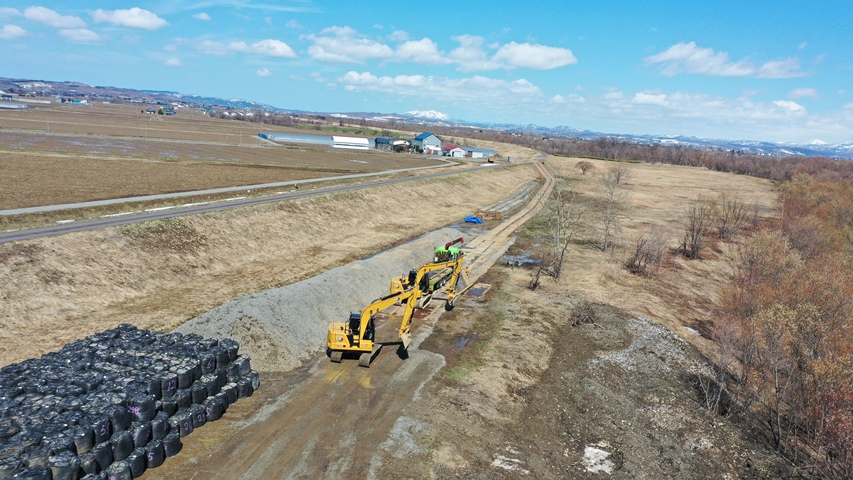

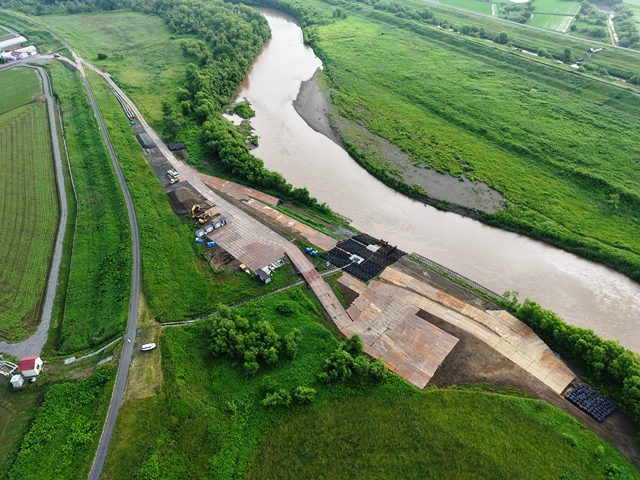

工事用道路造成

5月

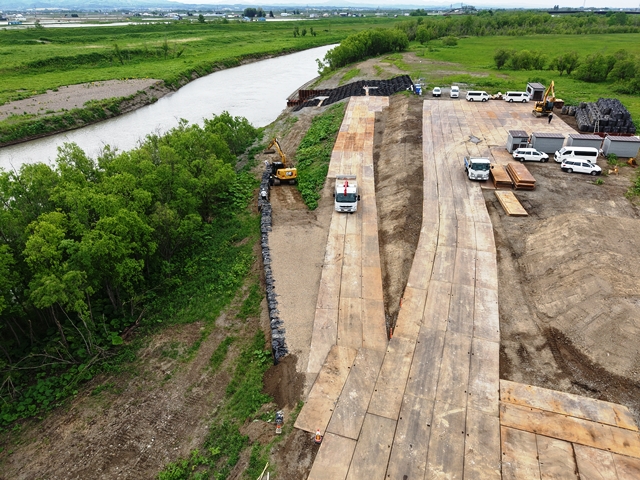

既存大型土のう整備 工事用道路(3段目)施工

6月

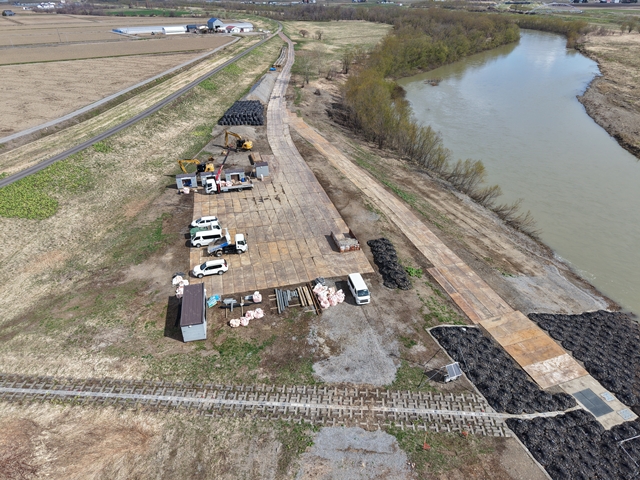

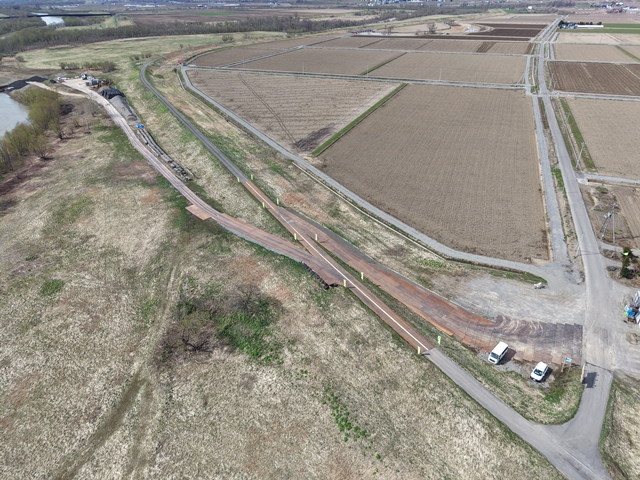

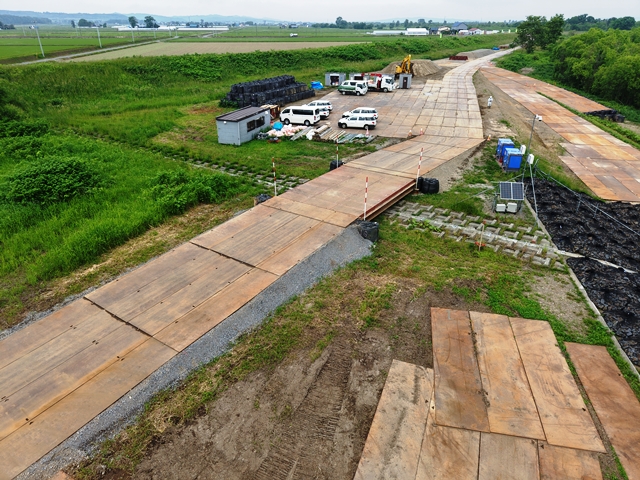

仮橋設置 工事用道路(下流側3段目)施工

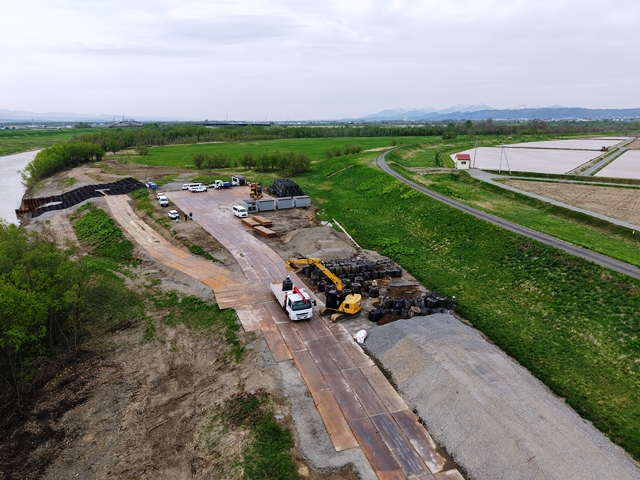

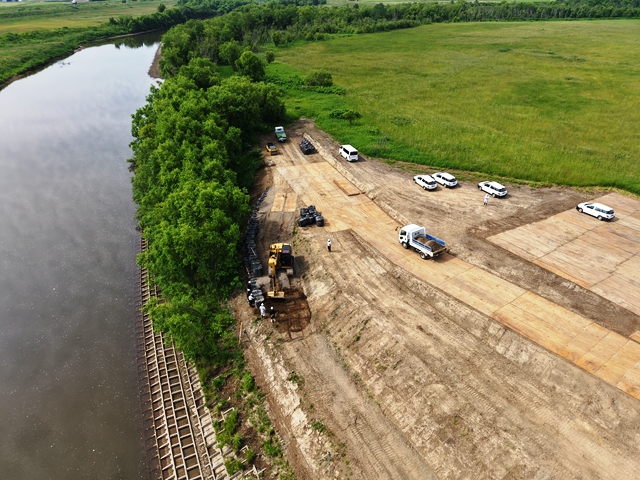

工事用道路 敷鉄板設置

7~8月

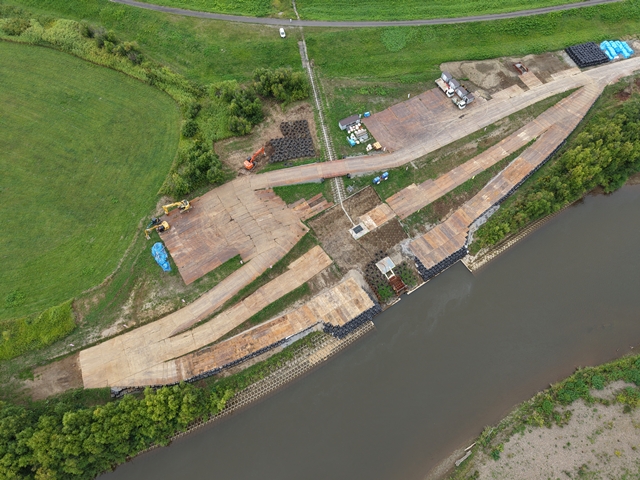

工事用道路(下流側3段目)施工 工事用道路(3段目)造成完了

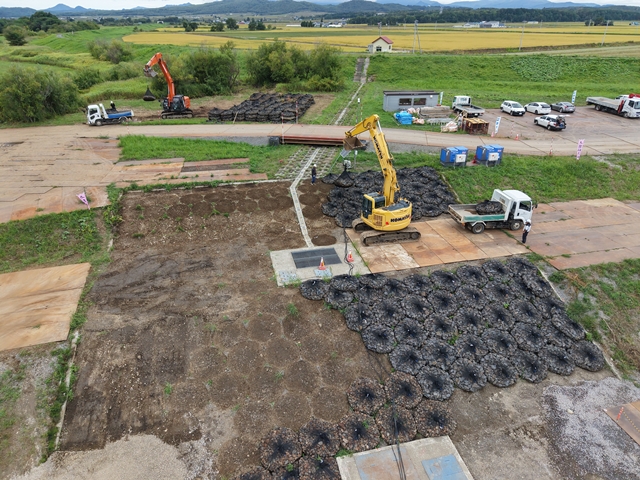

袋詰玉石工撤去

 9月

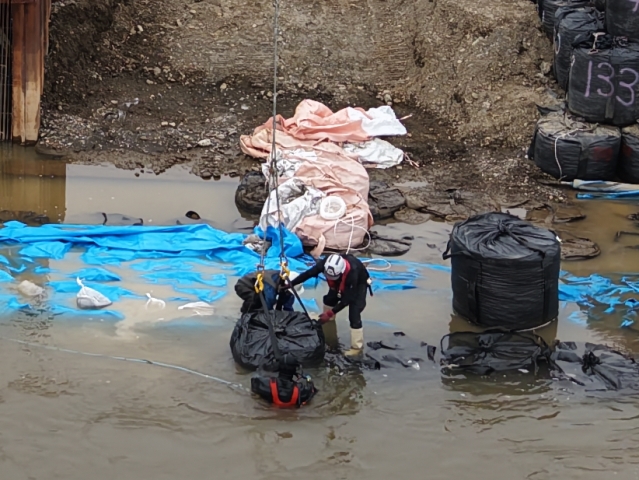

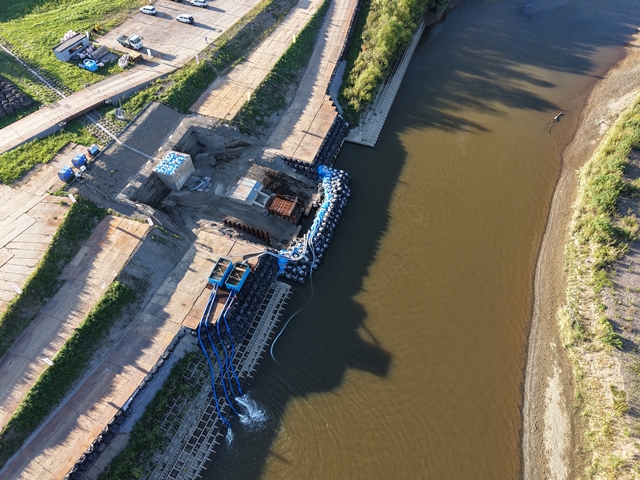

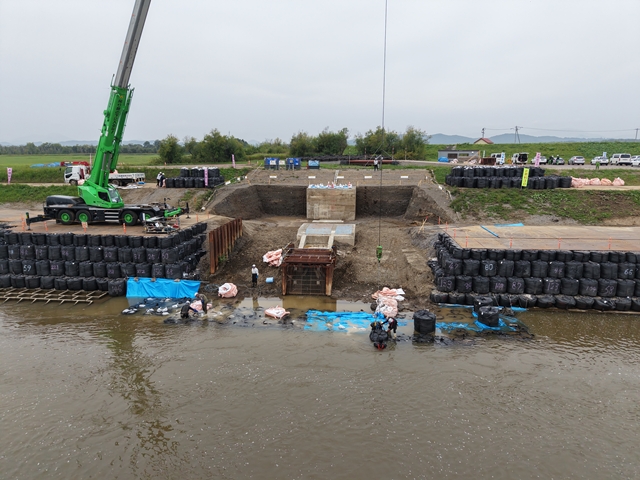

仮締切工(潜水士による大型土のう設置)

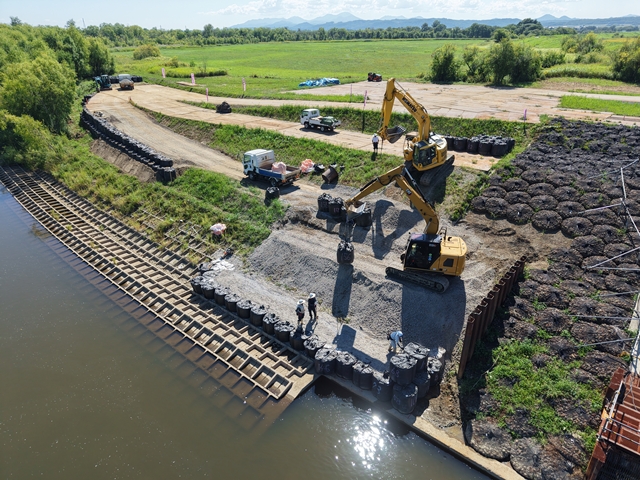

大型土のう設置・水替工完了 Ⅲ型鋼矢板打設

10月

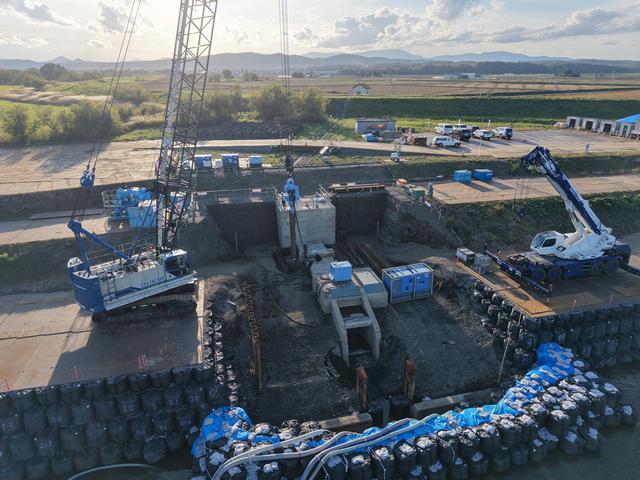

Ⅳ型鋼矢板打設(クラッシュパイラー使用) 構造物撤去(大割機)
構造物撤去(ブレーカー使用) 構造物撤去完了
